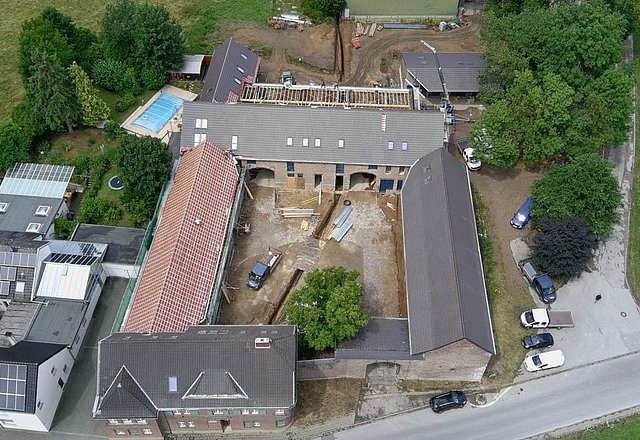

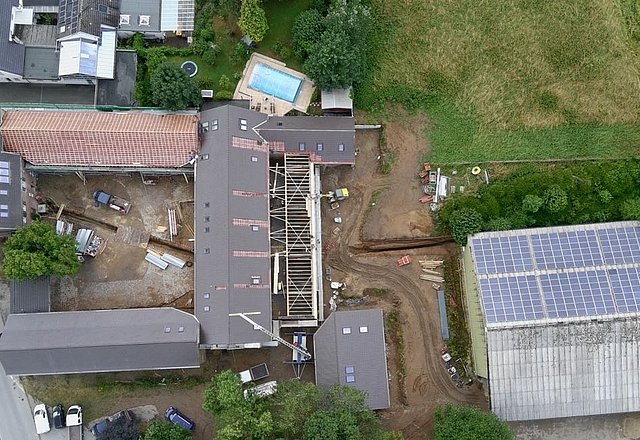

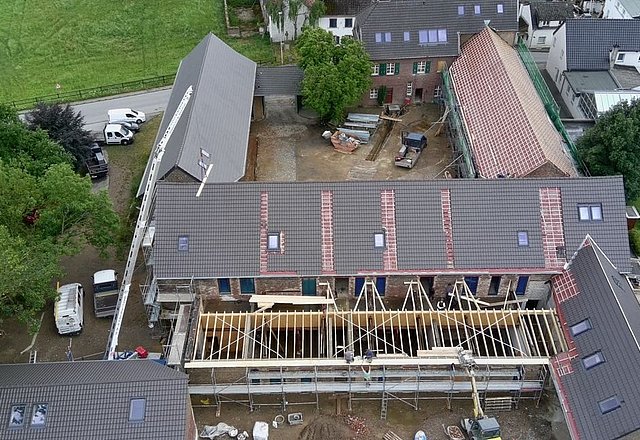

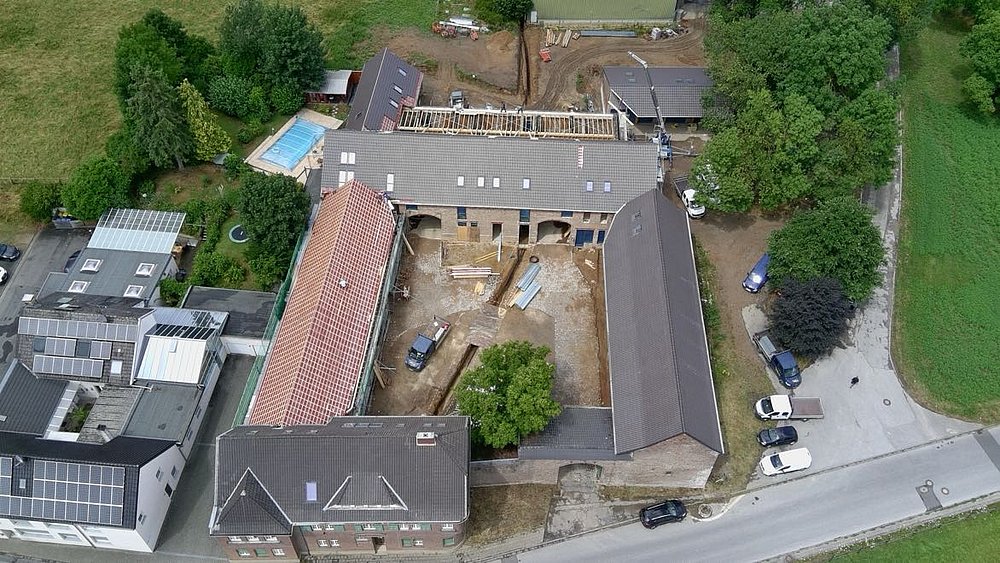

Die Bauarbeiten im Objekt "Offermannshof" schreiten vorran. Gerne möchten wir Sie über den aktuellen Stand der Arbeiten informieren.

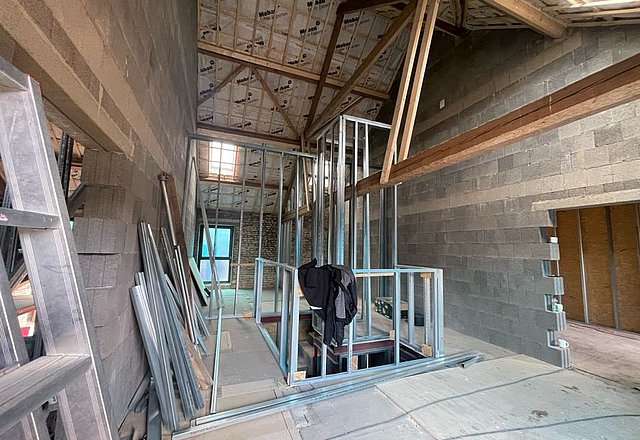

Noch mehr Fenster in Stall 1, Stall 2, Scheune und Remise verbaut

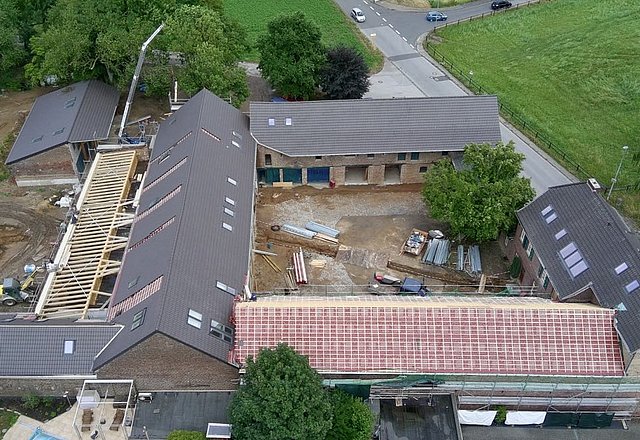

So langsam nähern wir uns der Vollverglasung, die meisten Fenster sind geliefert und verbaut. Es fehlen insbesondere noch die ganz großen Fenster der Einheiten in der Scheune und die neuen Fenster im Herrenhaus.

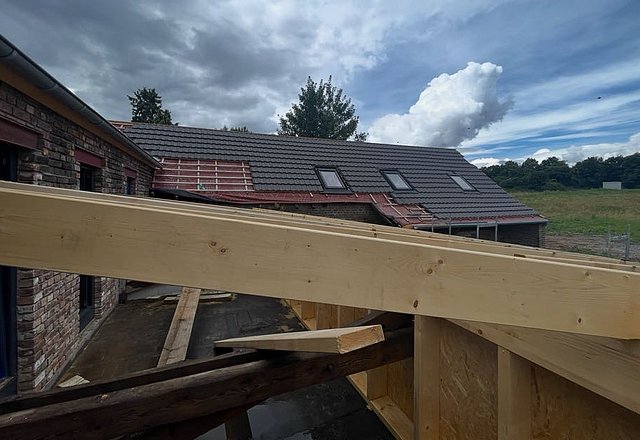

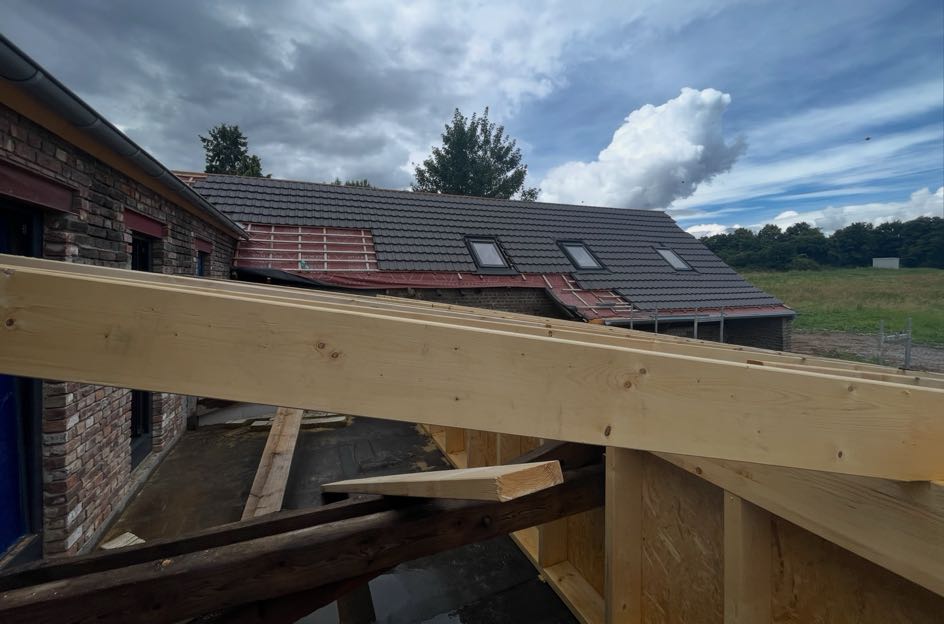

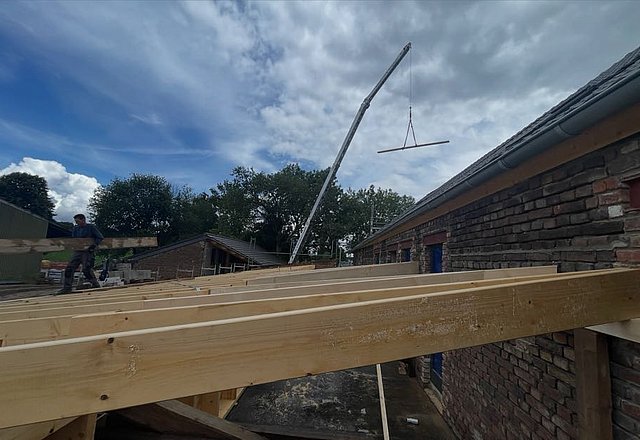

Dach von Stall 1 abgedichtet und bereit zum Eindecken
Nachdem der Dachstuhl ertüchtigt wurde, sind auch Folie und Dachlatten fertiggestellt und das Dach wartet auf die Ziegel (wurden gestern angeliefert).

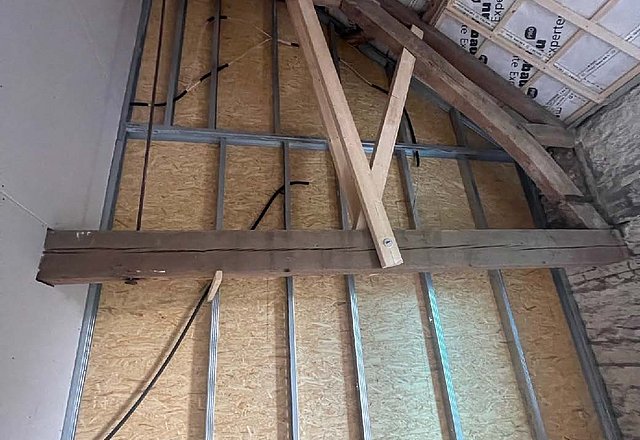

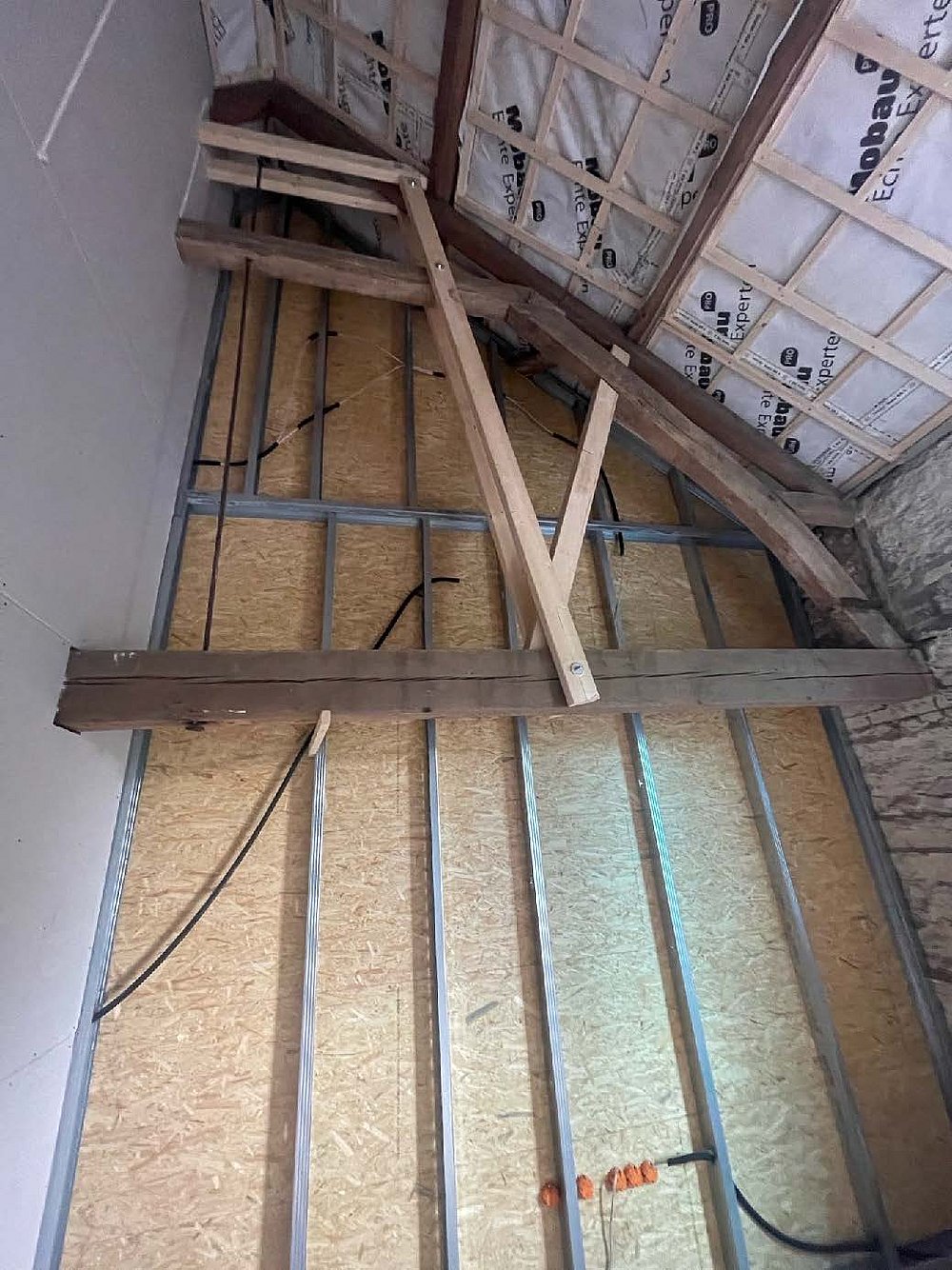

Dachstuhl des Scheunenanbaus wird errichtet
Der Dachstuhl des Anbaus wird komplett neu errichtet, da die alte Konstruktion morsch war und teilweise aus unbehauenen Baumstämmen bestand (die sich statisch nicht berechnen lassen).

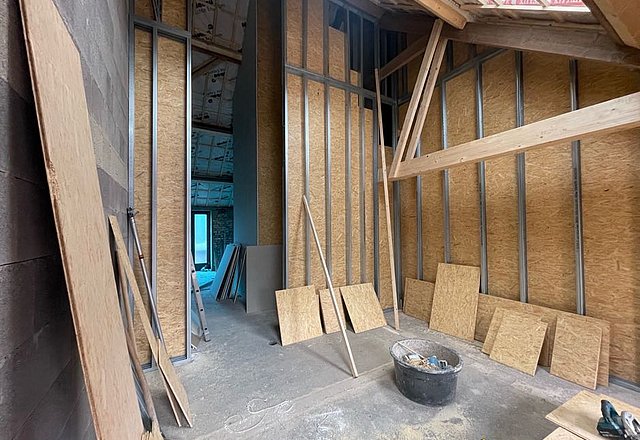

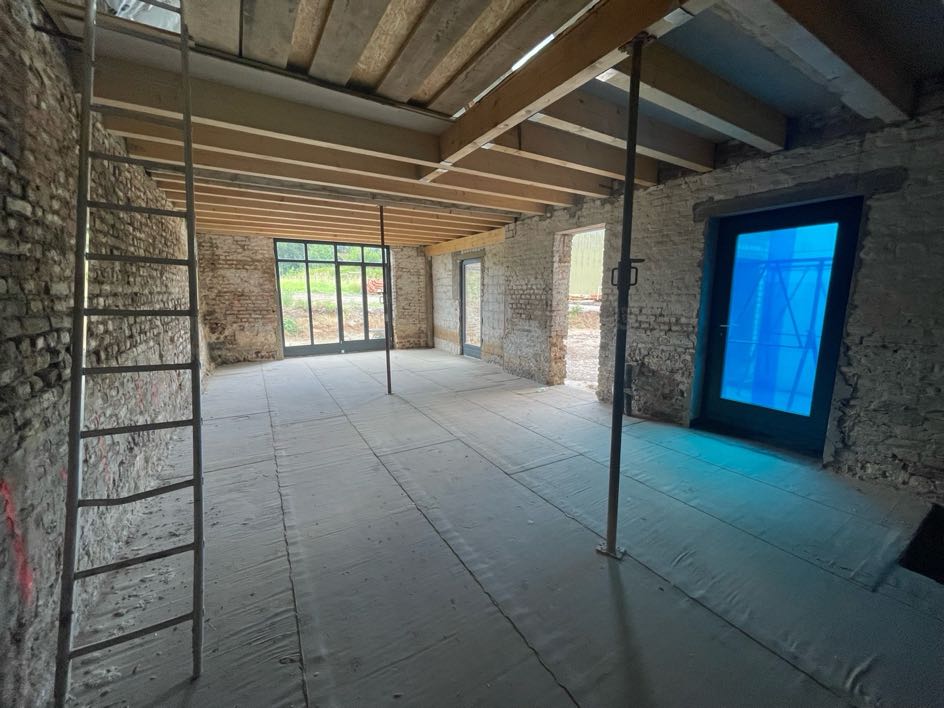

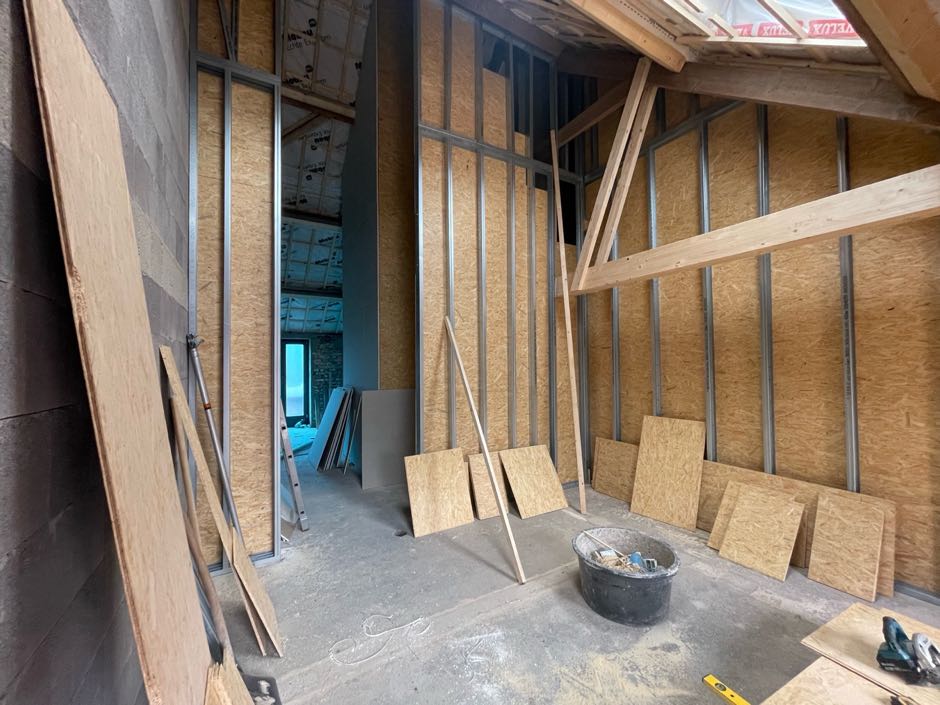

Innenausbau in der Scheune geht voran

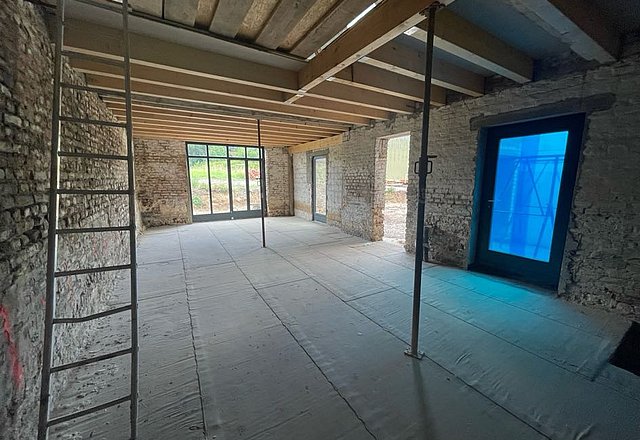

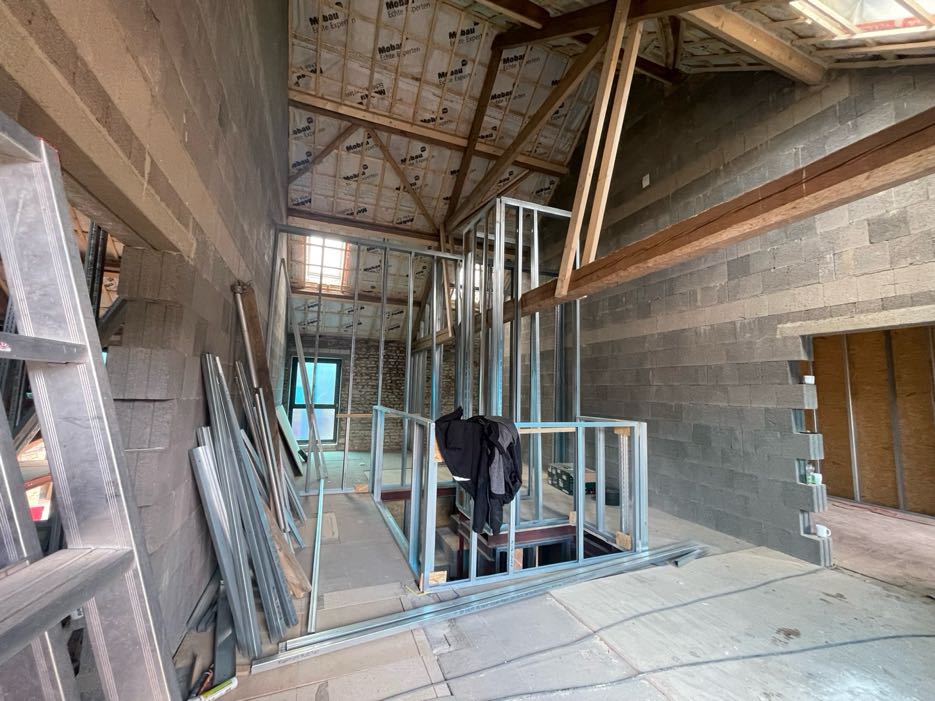

In den Einheiten 12 bis 17 werden die Innenwände errichtet. Durch die enormen Raumhöhen von bis zu 7 Metern ist der Arbeits- und Zeitaufwand unvergleichlich höher als in einem Neubau mit nur 2,5 m Deckenhöhe.

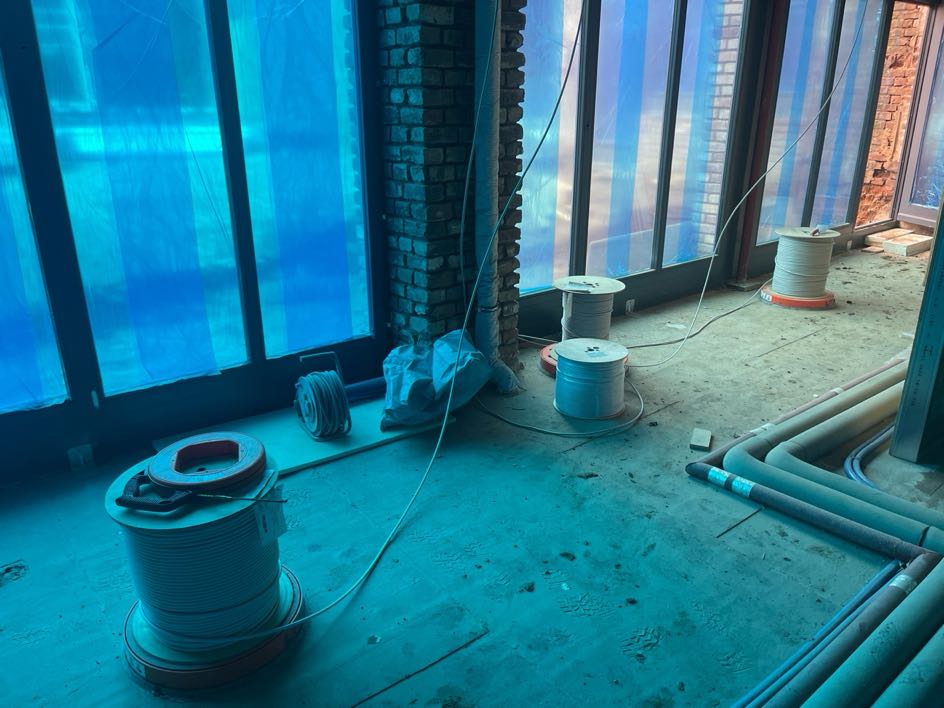

Sanitär-Vorinstallationen in der Scheune laufen

In der Scheune werden in die fertigen Wände die Wandinstallationen für die Sanitäreinbauten verbaut.

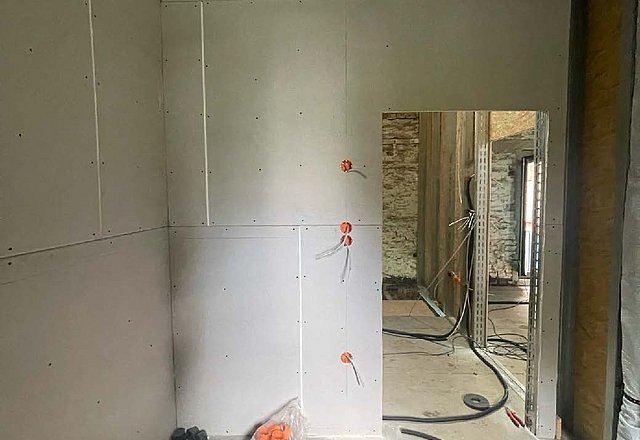

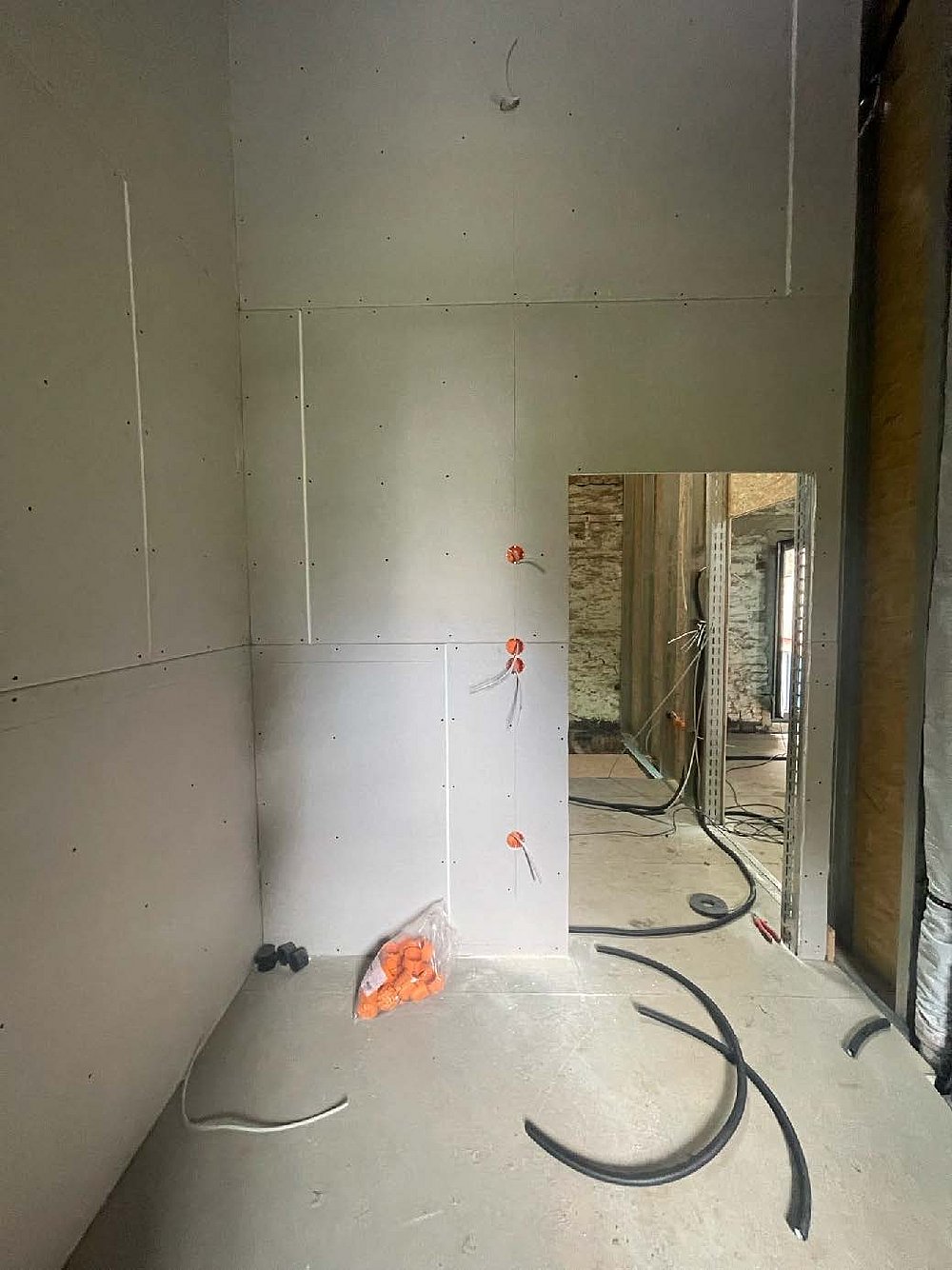

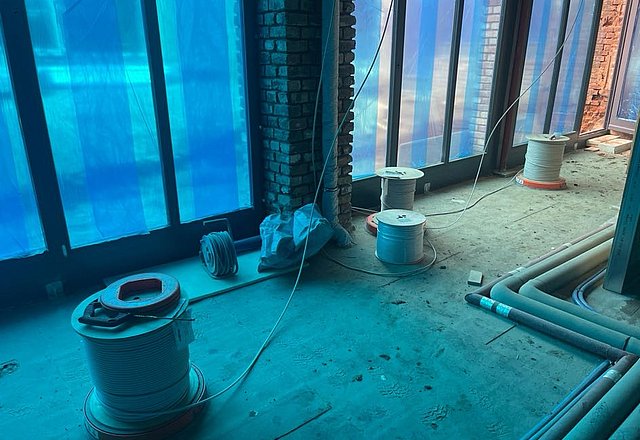

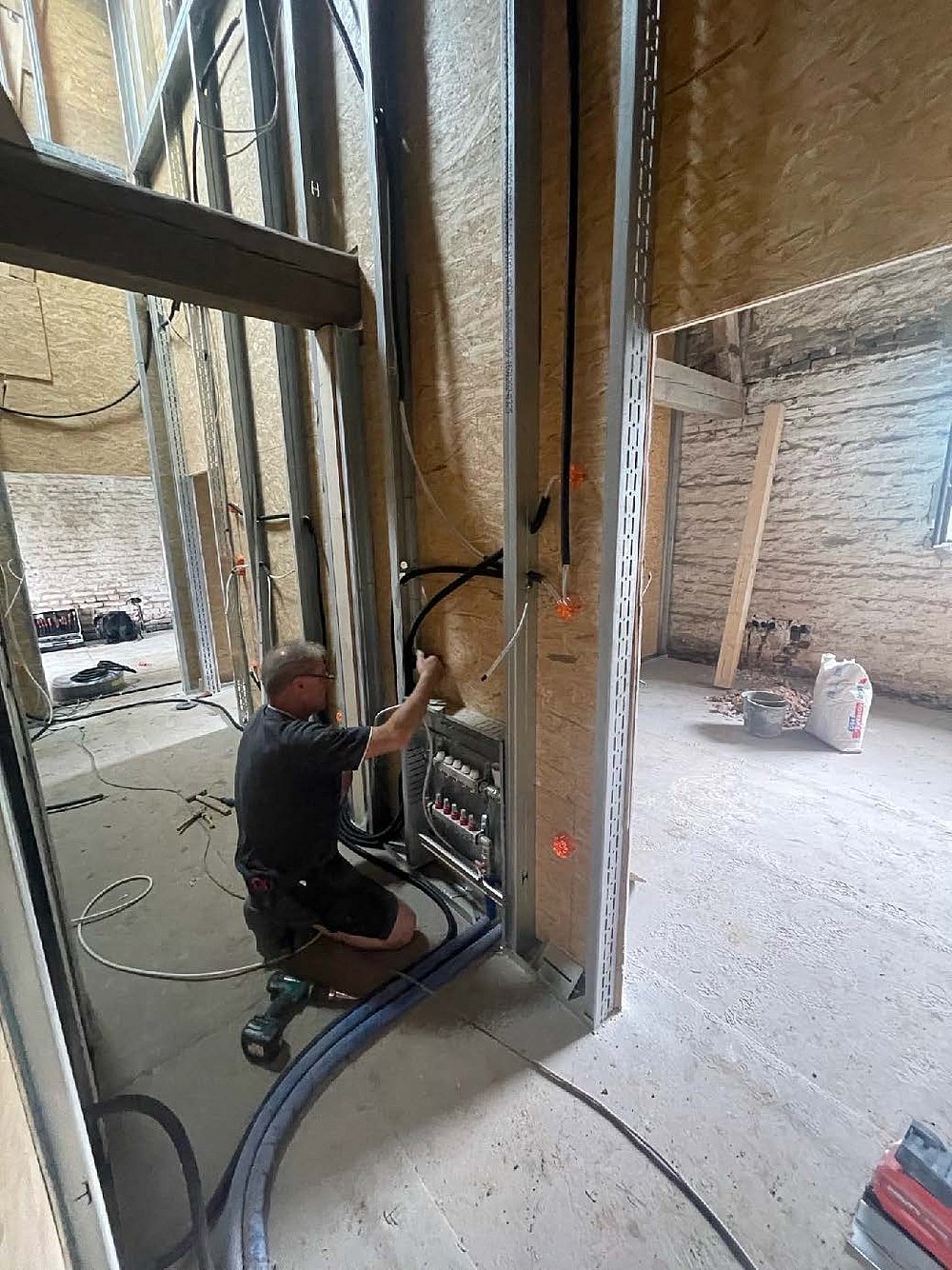

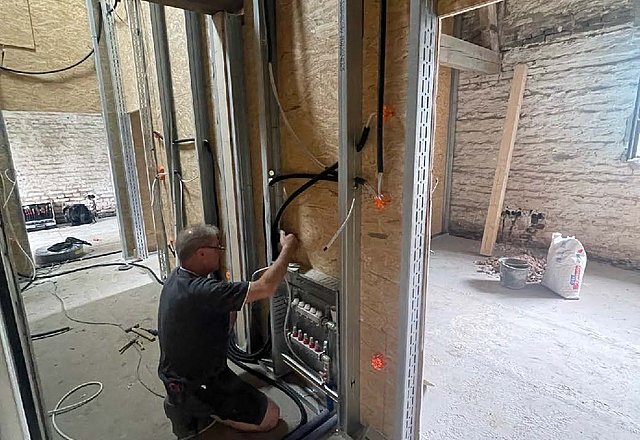

Elektroinstallation in Stall 2
Mit der Elektroinstallation wurde in Stall 2 begonnen.
Bemusterung in Vorbereitung
In den nächsten Wochen werden wir Ihnen die von uns vorgesehenen Produkte für Elektro- und Sanitärinstallationen, Fliesen und Parkettarbeiten vorstellen. Dazu werden Sie von uns einen bebilderten Bemusterungskatalog erhalten.
Richt-/Sommerfest findet am 27. Juli von 12 – 16 Uhr statt. Unser diesjähriges Sommerfest findet an einem Sonntag statt, wir rechnen mit gutem Wetter und vielen Besuchern. Wir haben alle Eigentümer, Baubeteiligten, Geschäftspartner und Nachbarn eingeladen und freuen uns auch auf Ihr Kommen.
